Ход строительства новой школы в с. Байгулово
По состоянию на 13.09.2019 года АО «Передвижная механизированная колонна № 8» выполнены следующие виды работ:
- Земляные работы выполнены под основание школы на 95%
- Планировка земельного участка на 15 %
- Продолжается укладка плит перекрытий (на данное время уложено 70 шт.)
- Законченазаливка бетонного пола в техподполье, фундаментные блоки утепляются утеплителем и закрываются плантером.

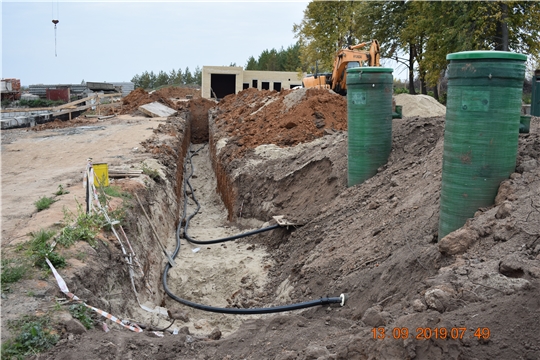

- Установлены пожарные резервуары по 95 м3 – 2 шт, засыпаны (закрыты), и от них проложен водопроводв здание школы.
- Возведены стеныстоянки закрытого типа на 1 автобус с пристроем котельной, продолжаются электромонтажные работы и обустройство мягкой кровли.
- Начата кладка облицовочного силикатного кирпича основного здания школы.
Общий объем работ выполнен на 20 %.
